南昌地铁4号线火炬站~北沥站右线顺利架设首条接触网导线
发布时间:
2021-06-02 15:08
来源:
项目分公司
访问量:

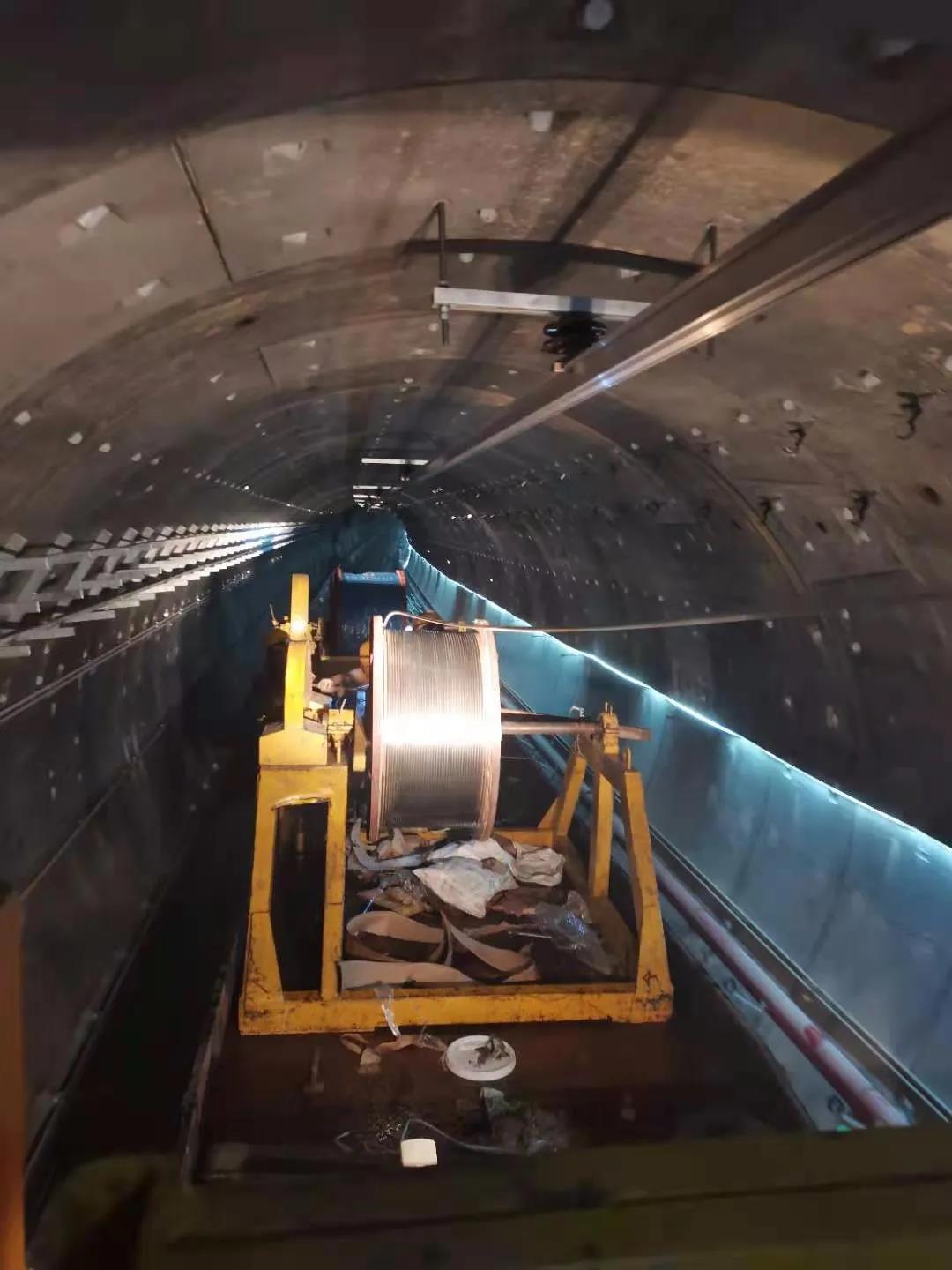

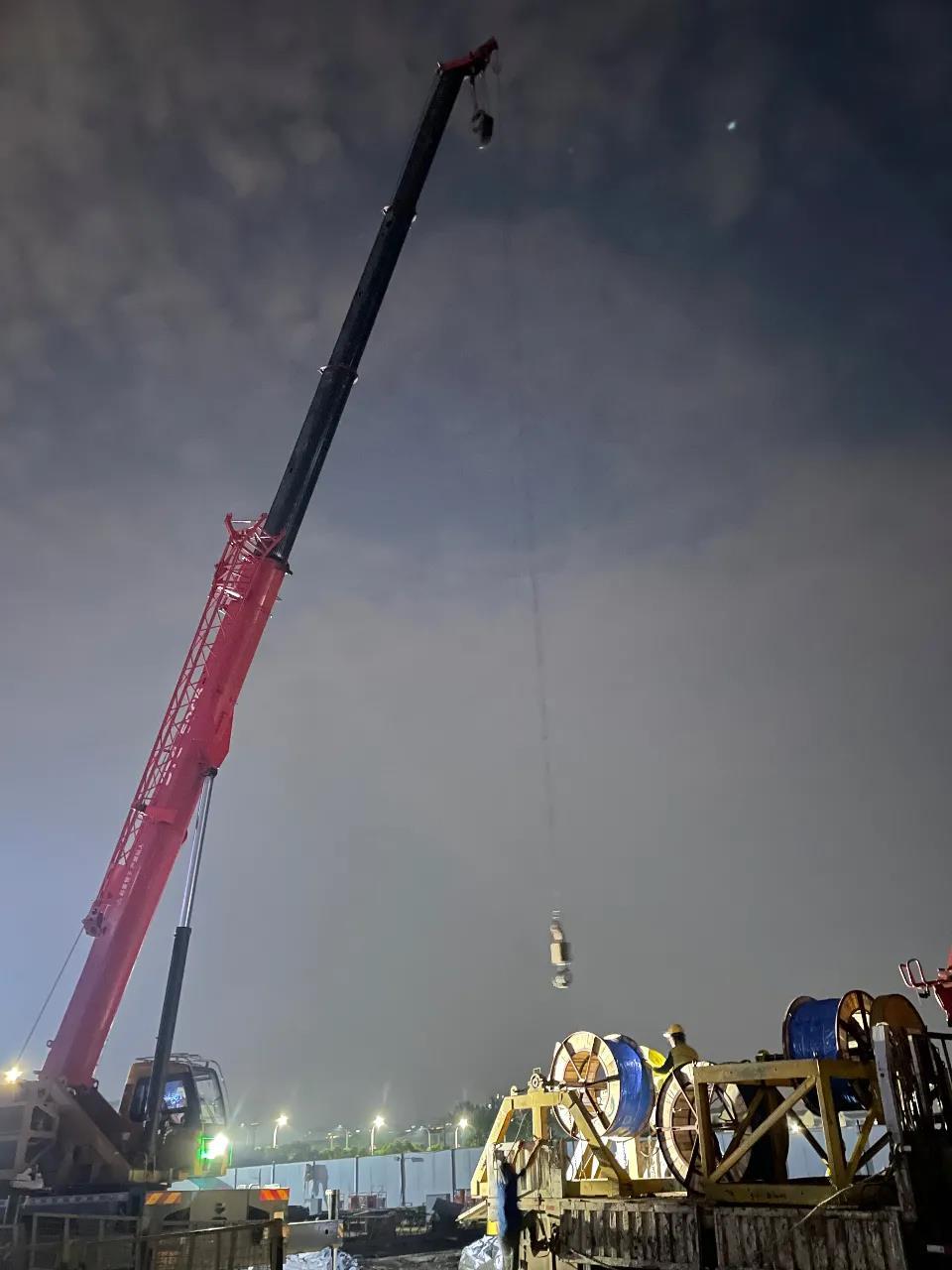

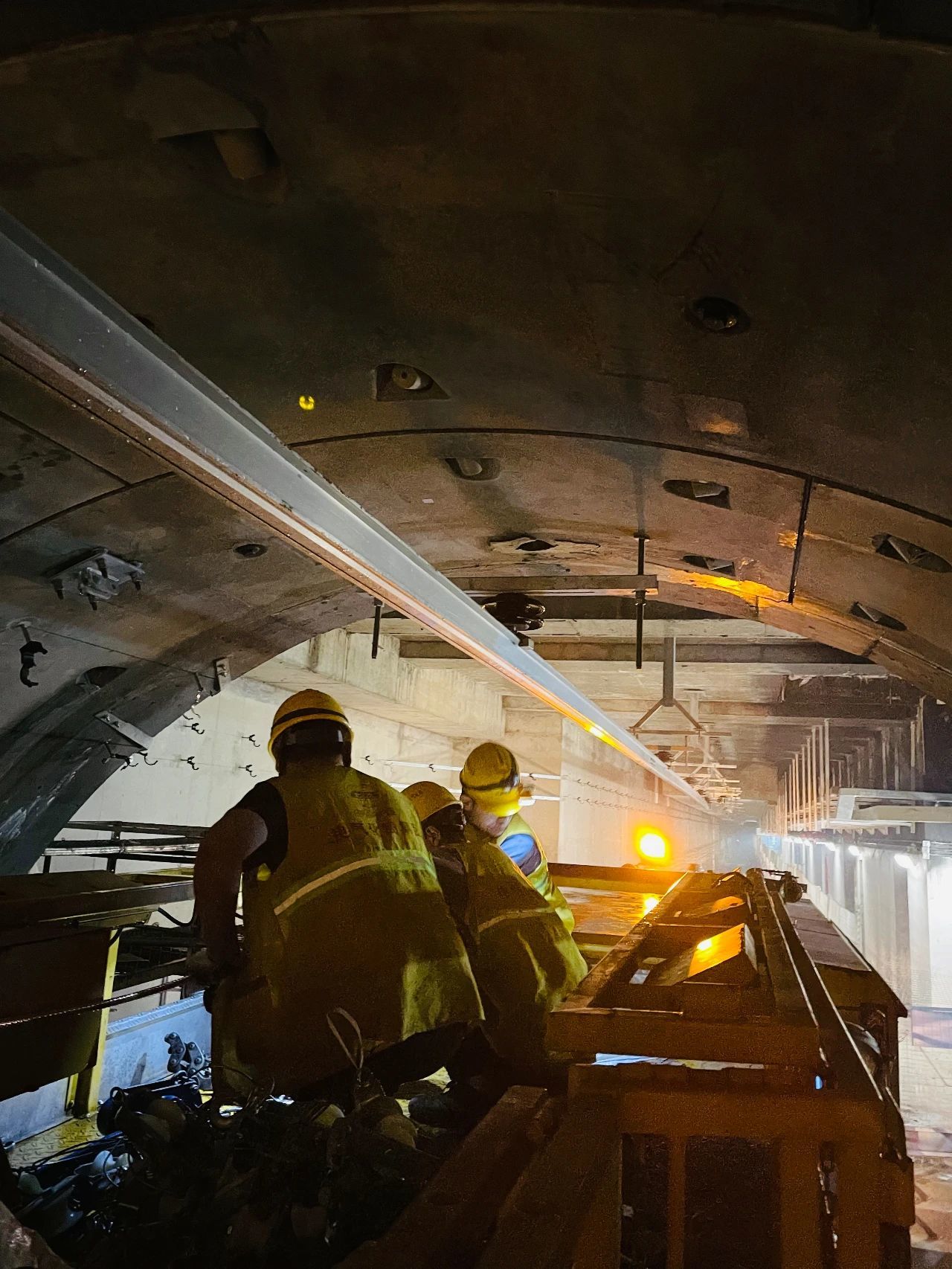

近日,由中国铁建电气化局集团参建的南昌地铁4号线火炬站~北沥站右线顺利架设首条接触网导线,标志4号线机电02标段正式进入接触网上部架线施工阶段。
其中由中国铁建电气化局集团有限公司承建的南昌市轨道交通4号线一期工程绳金塔站至鱼尾洲站(共计13站,含桃苑至绳金塔区间、主变电所至正线车站区段及停车场出入线)的变电所安装工程、电力监控及电能质量管理系统、35kV环网工程、杂散电流腐蚀防护系统及接触网系统)供电系统施工安装项目。
目前,南昌地铁4号线施工已经进入白热化阶段,在面对工期紧、任务重、轨行区交叉施工等诸多不利因素,为能够顺利完成南昌地铁4号线机电02标首条架空刚性接触线的架设,项目管理分公司多次组织项目部召开技术专题会议商讨对策,经过精心准备、周密部署,从施工方案、技术标准、应急预案及安全质量保证等措施,层层分解工作任务,落实到现场每一位施工人员,且要求领导班子扎根一线进行现场盯控,全面推行“施工一次到位,减少后期返工”的理念,按照标准化作业,确保节点目标按期完成。
截止目前,南昌地铁4号线机电02标已完成汇流排安装9000米,接触网导线架设3132米,化学锚栓安装7457根,光缆敷设24456米,高压电缆敷设35684米,二次电缆敷设11510米。
